Piąty dzień roboczy stycznia 2027 roku wypada 11 stycznia, a nie 5. Nowy Rok i święto Trzech Króli przesuwają go o prawie tydzień. Jeśli prowadzisz zadania cykliczne w Notion, na przykład paczkę faktur dla księgowej „do piątego dnia roboczego”, samo powtarzanie szablonów takiego terminu nie policzy. U mnie liczy go automat w n8n: co rano wyznacza terminy moich rutyn w polskie dni robocze i zakłada zadania kilka tygodni wcześniej, żebym zdążył je zaplanować.

Co umie powtarzanie szablonów w Notionie

Notion pozwala zrobić z szablonu bazy danych zadanie, które powtarza się samo. Według pomocy Notiona o szablonach baz danych ustawisz powtarzanie codziennie, co tydzień, co miesiąc albo co rok, z odstępem, datą startu i godziną. To wystarcza, gdy termin jest stałym dniem kalendarza, na przykład 10. dnia miesiąca albo w każdy poniedziałek.

Kłopot zaczyna się przy terminach liczonych w dniach roboczych. O dniach roboczych i świętach pomoc Notiona nie wspomina ani słowem (sprawdziłem 26.10.2026), więc „piąty dzień roboczy miesiąca” albo „ostatni piątek kwartału, ale nie w święto” trzeba policzyć samemu. A razem z terminem przesuwa się dzień, w którym zadanie powinno powstać, żebym zdążył je wpisać do planu. Automat liczy jedno i drugie.

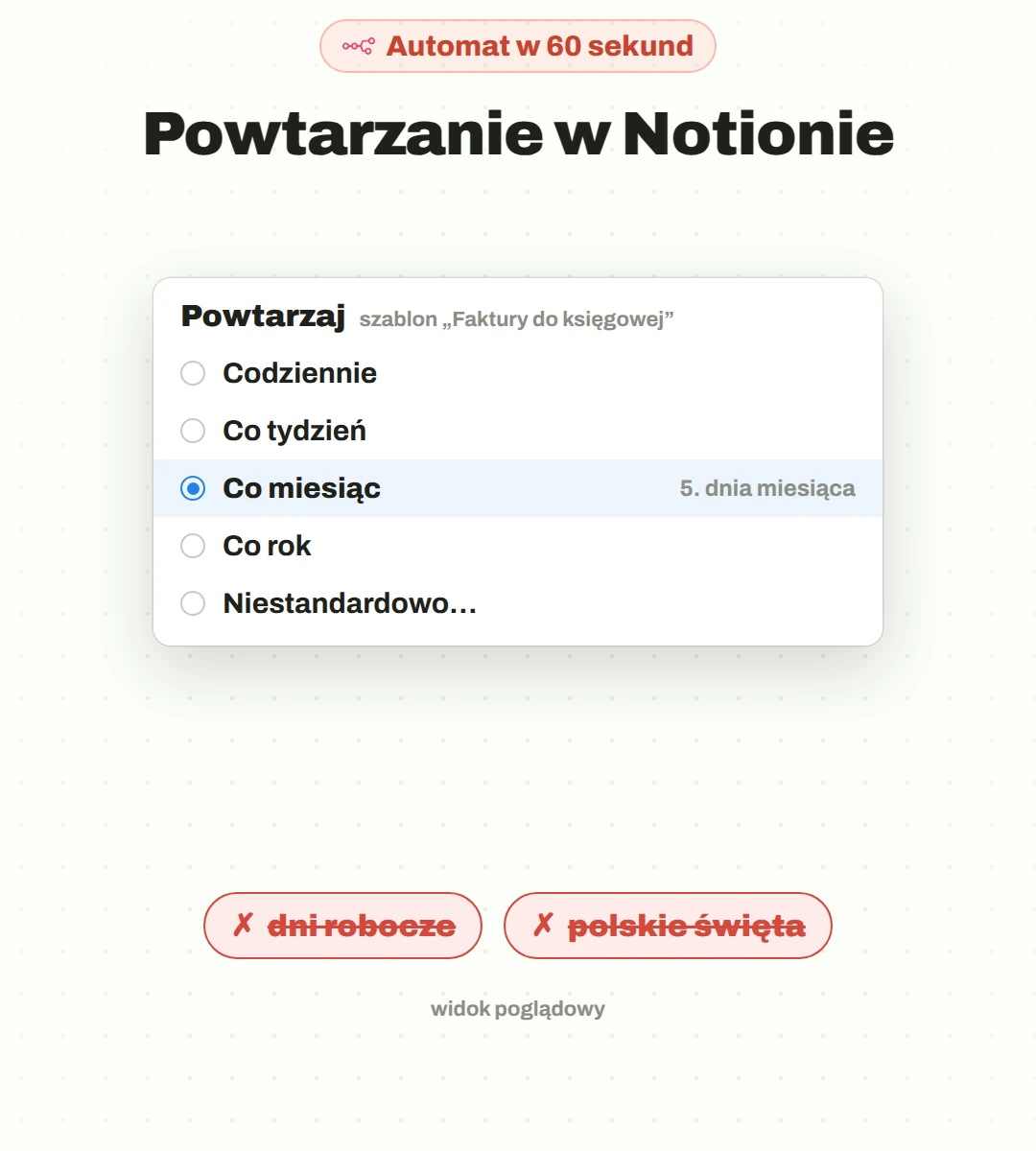

Poglądowa replika menu powtarzania szablonu w Notionie: codziennie, co tydzień, co miesiąc, co rok, niestandardowo; pod spodem przekreślone „dni robocze” i „polskie święta”
Poglądowa replika menu powtarzania szablonu w Notionie: codziennie, co tydzień, co miesiąc, co rok, niestandardowo; pod spodem przekreślone „dni robocze” i „polskie święta”

Dzień roboczy to nie dzień kalendarza

Piąty dzień miesiąca i piąty dzień roboczy to dwie różne daty. Weekend i święto na początku miesiąca potrafią je rozsunąć o prawie tydzień.

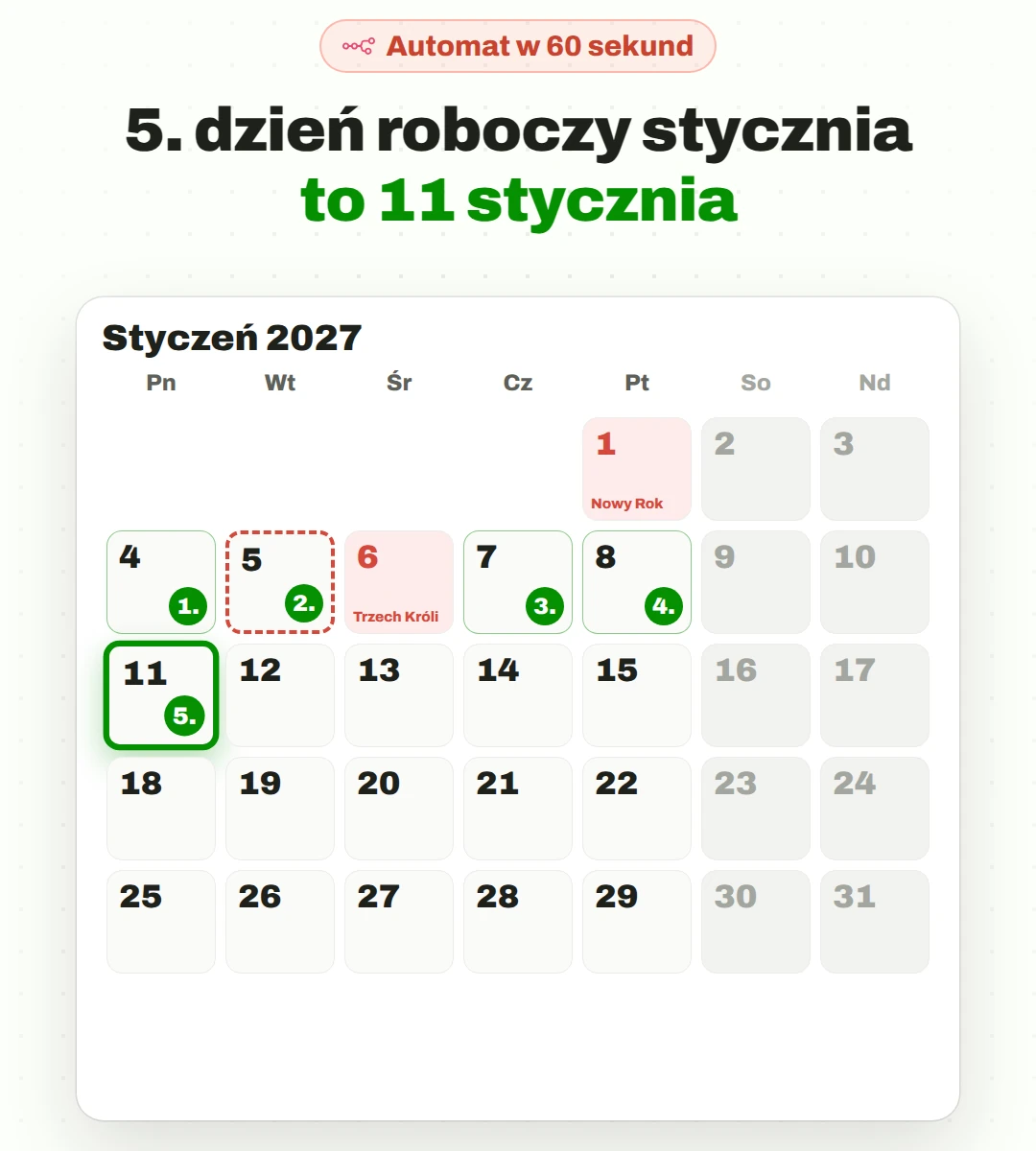

Kalendarz stycznia 2027: 1 i 6 stycznia to święta, weekendy są szare, licznik dni roboczych dochodzi do piątego dnia 11 stycznia
Kalendarz stycznia 2027: 1 i 6 stycznia to święta, weekendy są szare, licznik dni roboczych dochodzi do piątego dnia 11 stycznia

Trzy przykłady z 2027 roku, policzone kodem automatu:

Miesiąc 20275. dzień miesiąca5. dzień roboczyCo przesuwa termin
Styczeńwtorek 5.01poniedziałek 11.01Nowy Rok (pt), Trzech Króli (śr), dwa weekendy
Majśroda 5.05poniedziałek 10.05weekend 1–2 maja, Święto Konstytucji 3 Maja (pn)
Listopadpiątek 5.11poniedziałek 8.11Wszystkich Świętych (pn), weekend 6–7 listopada

Drugi kłopot to zasada, która sama trafia na dzień wolny. Ostatni piątek 2026 roku to 25 grudnia, czyli Boże Narodzenie. Dzień wcześniej jest Wigilia, też wolna, więc przegląd kwartału wypada w środę 23 grudnia. Przy takich zasadach ustawiam w rutynie, czy termin ma się przesunąć na poprzedni, czy na następny dzień roboczy.

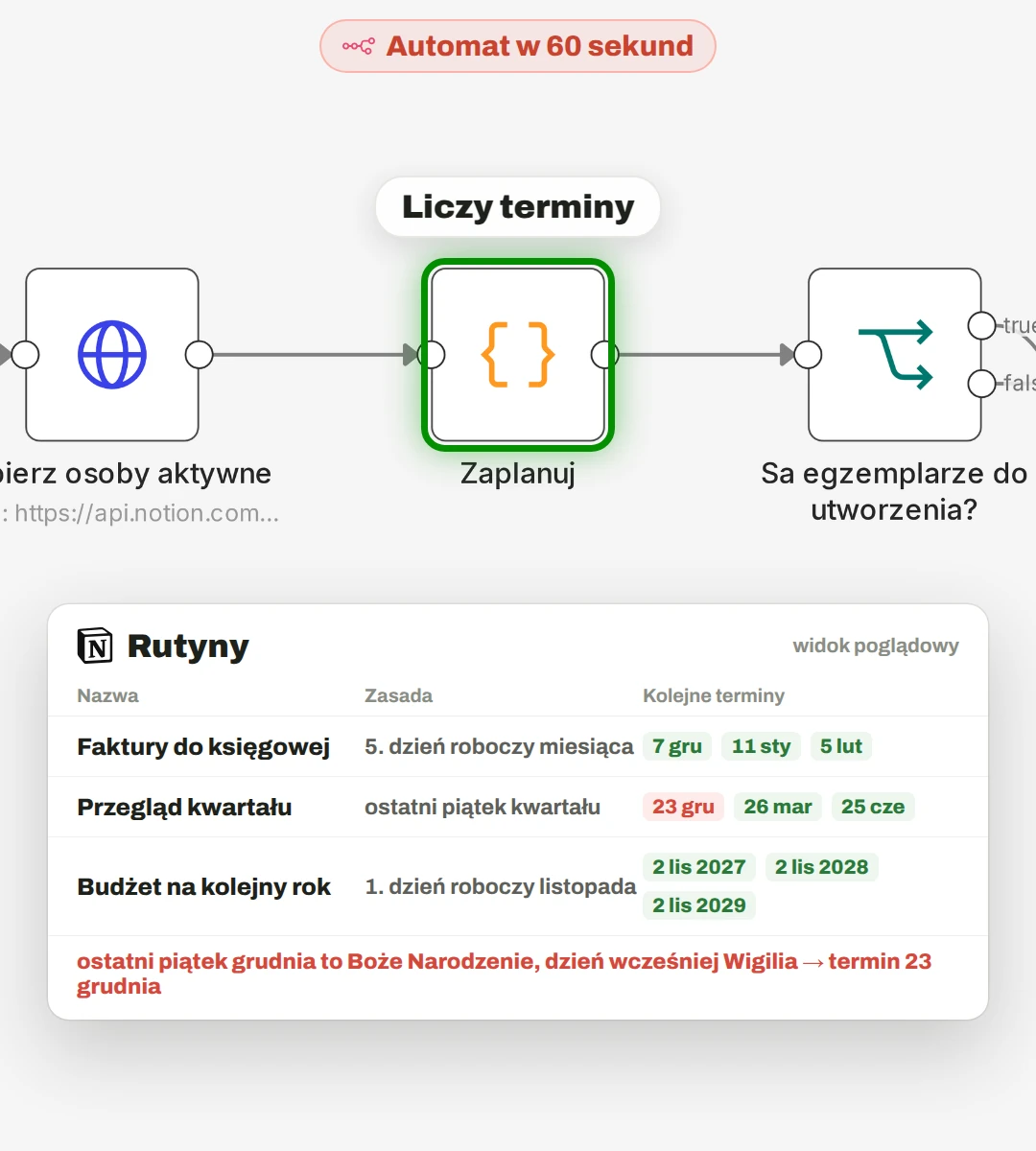

Poglądowa tabela rutyn w Notionie, dane zmyślone: faktury do księgowej w 5. dzień roboczy miesiąca (7 gru, 11 sty, 5 lut), przegląd kwartału w ostatni piątek kwartału (23 gru zaznaczony na czerwono, 26 mar, 25 cze), budżet w 1. dzień roboczy listopada; nad tabelą klocek „Zaplanuj” w n8n z podpisem „Liczy terminy”
Poglądowa tabela rutyn w Notionie, dane zmyślone: faktury do księgowej w 5. dzień roboczy miesiąca (7 gru, 11 sty, 5 lut), przegląd kwartału w ostatni piątek kwartału (23 gru zaznaczony na czerwono, 26 mar, 25 cze), budżet w 1. dzień roboczy listopada; nad tabelą klocek „Zaplanuj” w n8n z podpisem „Liczy terminy”

Zadania cykliczne w Notion w dni robocze: co robi mój automat

To jeden krok w moim module Projekty i zadania w Notionie. Rutynę opisuję raz: nazwę, zasadę terminu, z jakim wyprzedzeniem ma powstać zadanie i listę kroków. Terminy liczy automat.

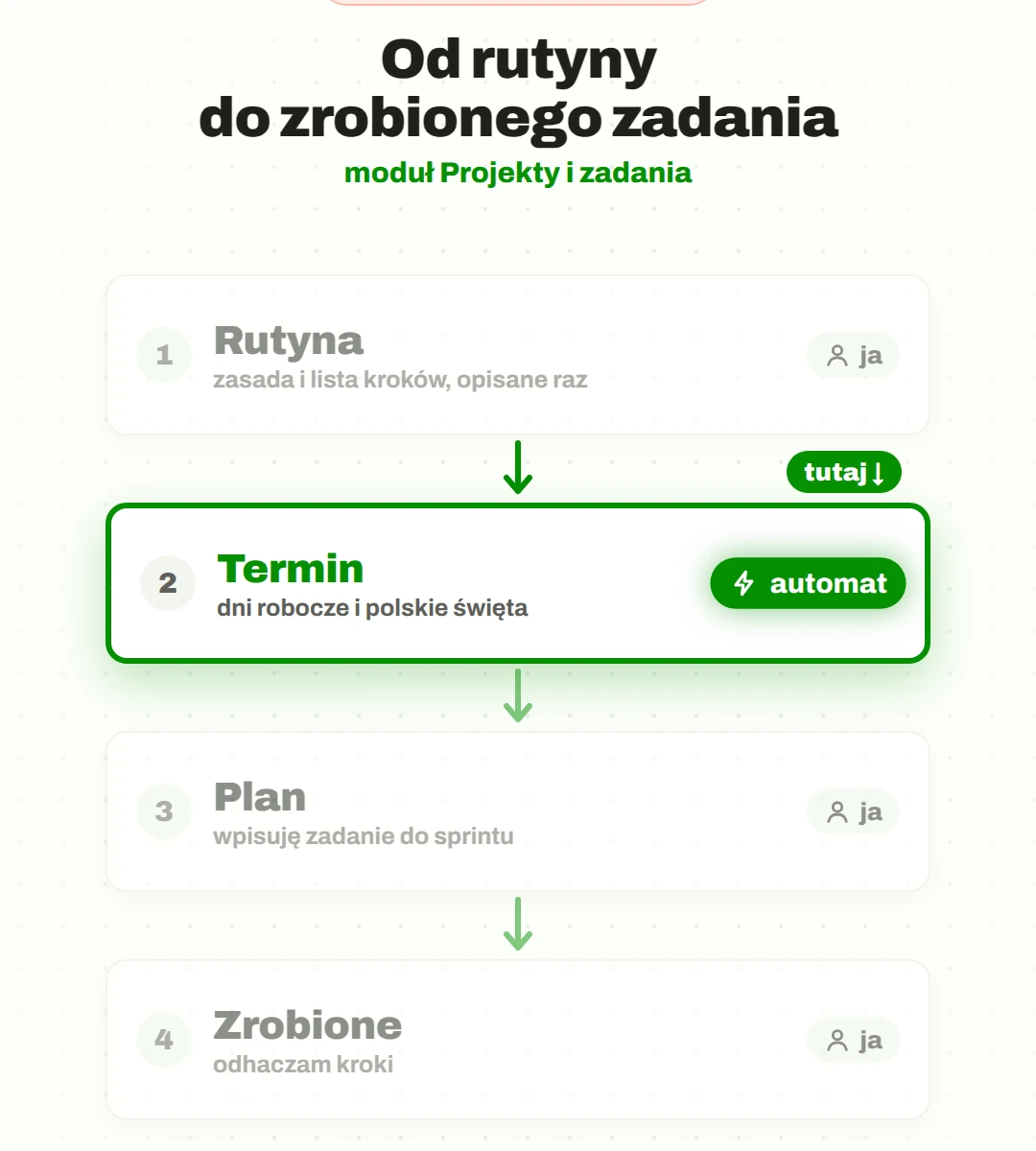

Mapka modułu Projekty i zadania „od rutyny do zrobionego zadania”: rutyna (ja), termin w dni robocze i polskie święta (automat, „tutaj”), plan (ja), zrobione (ja)
Mapka modułu Projekty i zadania „od rutyny do zrobionego zadania”: rutyna (ja), termin w dni robocze i polskie święta (automat, „tutaj”), plan (ja), zrobione (ja)

Automat działa w n8n, czyli w programie, który łączy aplikacje i robi za mnie powtarzalne rzeczy (więcej o tym, co to jest n8n). Każdego ranka:

  1. O 7:30 włącza się sam, bez mojego udziału.
  2. Pobiera polskie święta na bieżący rok i trzy kolejne z publicznego kalendarza świąt Nager.Date.
  3. Czyta moje rutyny z bazy w Notion i dla każdej liczy kolejne terminy.
  4. Zakłada zadanie, gdy do terminu zostaje tyle dni kalendarzowych, ile ustawiłem jako wyprzedzenie, od razu z listą kroków ze strony rutyny.
  5. Pilnuje planu: jeśli dwa dni robocze przed terminem zadania nadal nie ma w moim planie pracy (u mnie to sprint), zostawia na nim alarm.

Termin i alarm liczą się w dniach roboczych, a wyprzedzenie w zwykłych dniach kalendarza: przy 28 dniach zadanie na 7 grudnia powstaje 9 listopada.

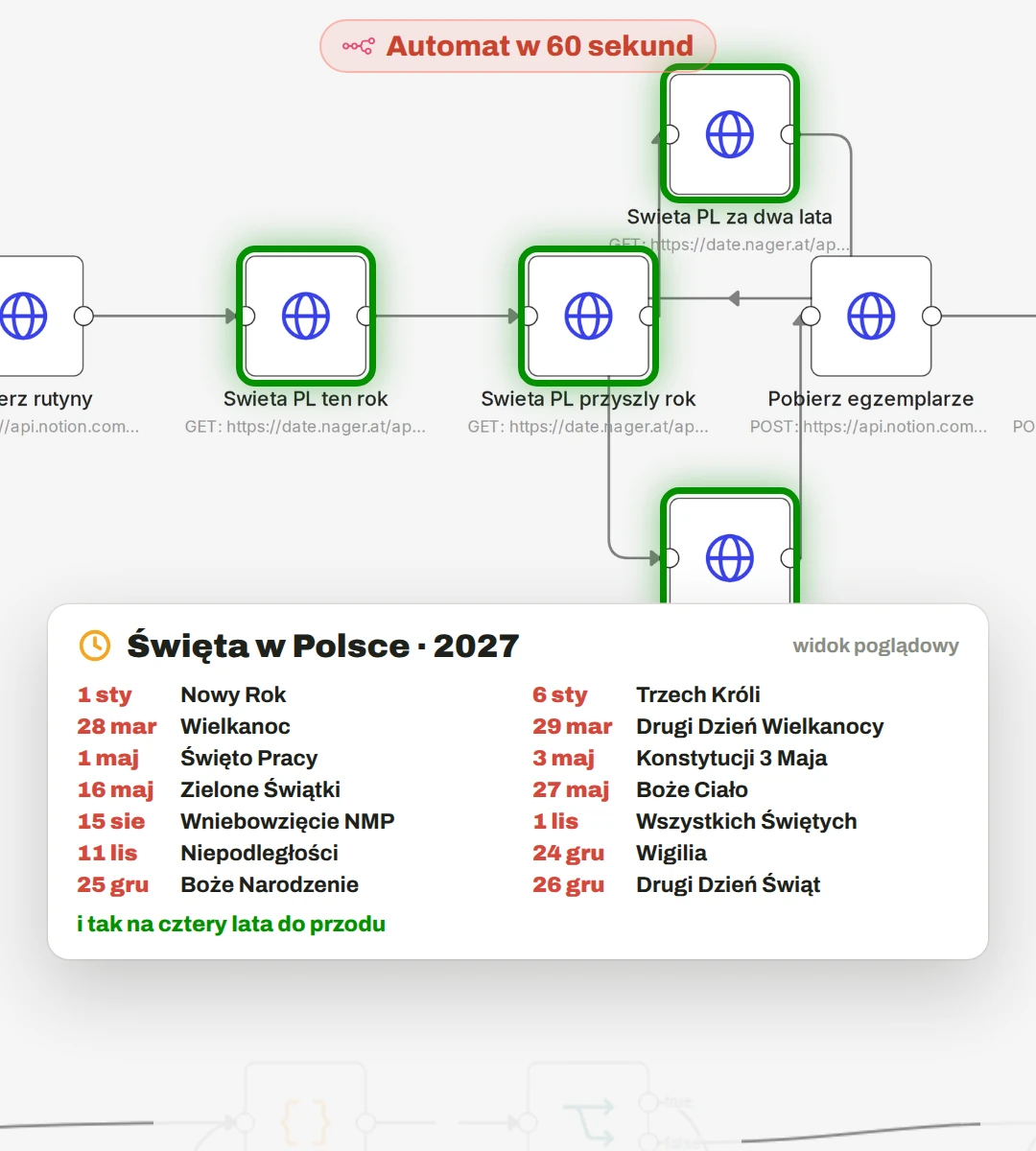

Klocki pobierające polskie święta w n8n i okno z listą świąt w Polsce na 2027 rok, od Nowego Roku po Drugi Dzień Świąt, z dopiskiem „i tak na cztery lata do przodu”
Klocki pobierające polskie święta w n8n i okno z listą świąt w Polsce na 2027 rok, od Nowego Roku po Drugi Dzień Świąt, z dopiskiem „i tak na cztery lata do przodu”

Jak wygląda zadanie i alarm

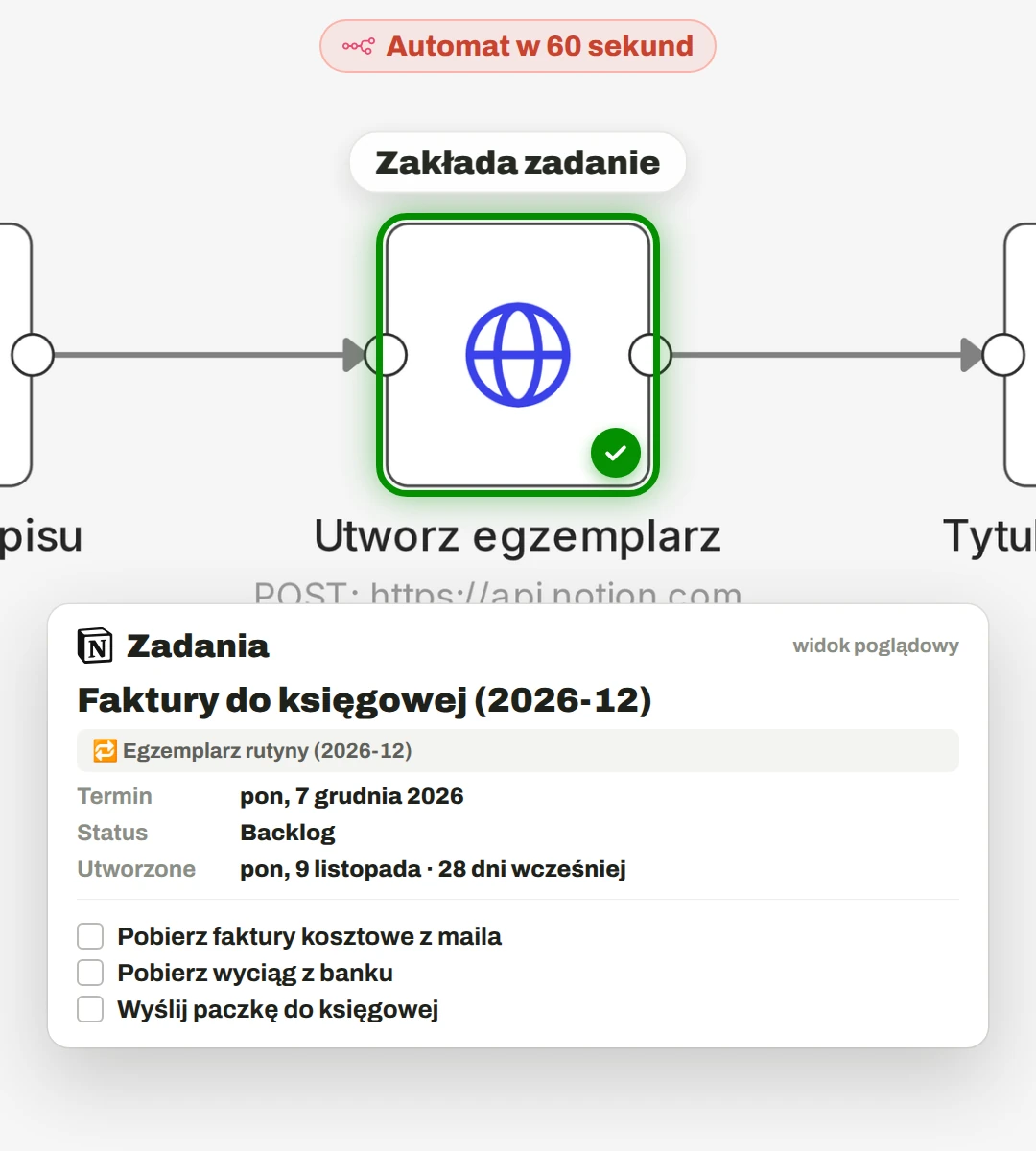

Zadanie powstaje w bazie zadań z nazwą rutyny i okresem, na przykład „Faktury do księgowej (2026-12)”, z terminem, statusem Backlog i odznaczoną listą kroków. Na górze ma oznaczenie, z której rutyny pochodzi. U mnie powstaje trzy, cztery tygodnie przed terminem.

Poglądowe zadanie w Notionie, dane zmyślone: Faktury do księgowej (2026-12), termin poniedziałek 7 grudnia 2026, status Backlog, utworzone 9 listopada, 28 dni wcześniej, trzy odznaczone kroki: pobierz faktury kosztowe z maila, pobierz wyciąg z banku, wyślij paczkę do księgowej
Poglądowe zadanie w Notionie, dane zmyślone: Faktury do księgowej (2026-12), termin poniedziałek 7 grudnia 2026, status Backlog, utworzone 9 listopada, 28 dni wcześniej, trzy odznaczone kroki: pobierz faktury kosztowe z maila, pobierz wyciąg z banku, wyślij paczkę do księgowej

Do planu wpisuję je sam, celowo: automat zna termin, ale nie wie, ile mam pracy w danym tygodniu. Jeśli zapomnę, dwa dni robocze przed terminem automat dodaje na zadaniu komentarz z moją wzmianką, więc dostaję powiadomienie w Notionie. Każdy rodzaj alarmu wysyła raz, a nie codziennie.

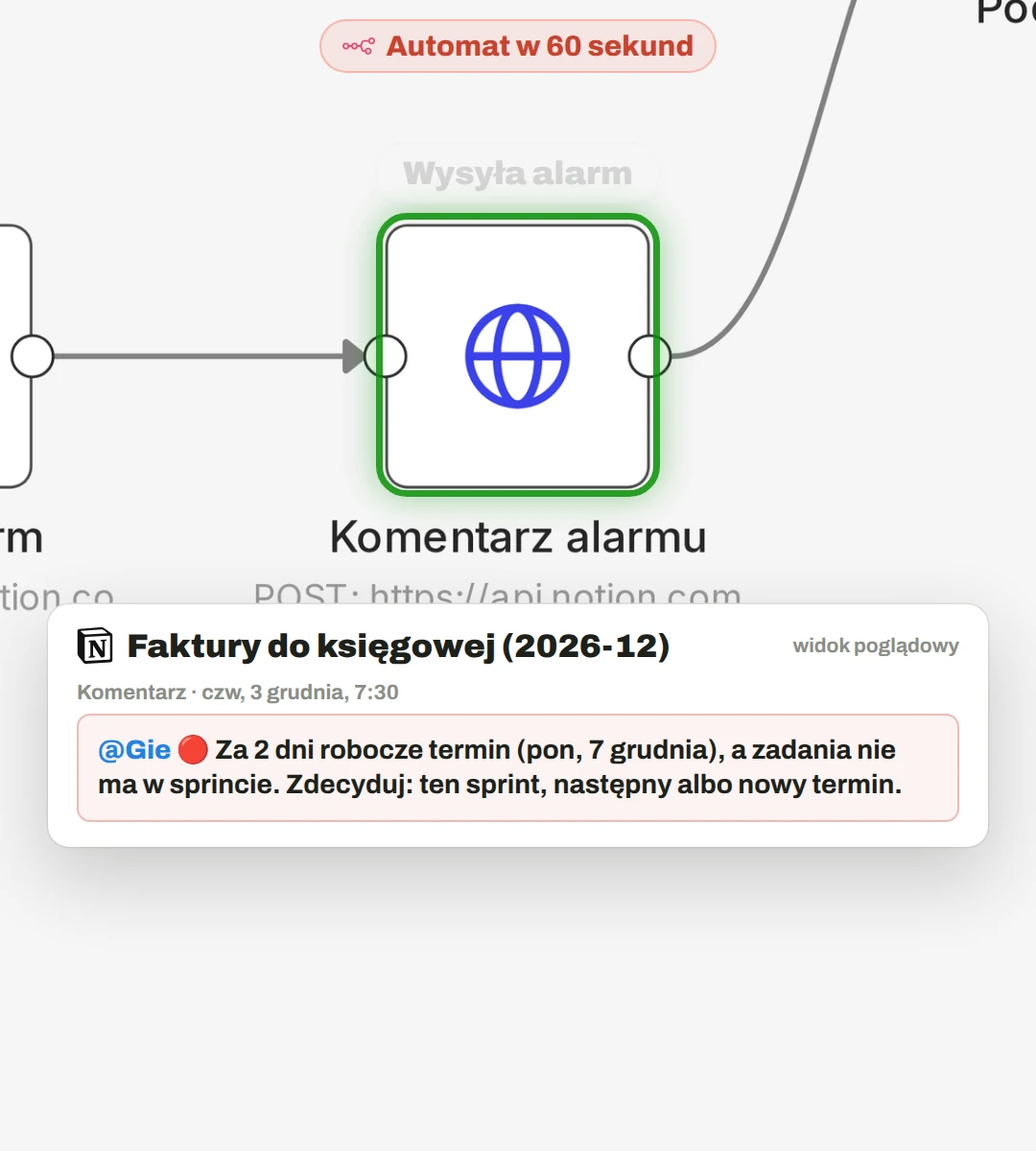

Poglądowy komentarz alarmu w Notionie, dane zmyślone: wzmianka osoby, czerwona kropka i tekst „Za 2 dni robocze termin (pon, 7 grudnia), a zadania nie ma w sprincie. Zdecyduj: ten sprint, następny albo nowy termin”
Poglądowy komentarz alarmu w Notionie, dane zmyślone: wzmianka osoby, czerwona kropka i tekst „Za 2 dni robocze termin (pon, 7 grudnia), a zadania nie ma w sprincie. Zdecyduj: ten sprint, następny albo nowy termin”

Jakie rutyny policzysz w ten sposób

To przykłady terminów, które w firmie wracają co tydzień, co miesiąc albo co rok. Każdą z tych zasad automat umie policzyć:

  • zamówienie u dostawcy co drugi poniedziałek, a gdy poniedziałek jest świętem, w następny dzień roboczy,
  • wypłaty w ostatni dzień roboczy miesiąca (w styczniu 2027 to piątek 29.01, bo 31.01 wypada w niedzielę),
  • faktury do księgowej w 5. dzień roboczy miesiąca,
  • plan kwartału w 1. dzień roboczy kwartału,
  • przegląd kwartału w ostatni piątek kwartału,
  • budżet na kolejny rok w 1. dzień roboczy listopada.

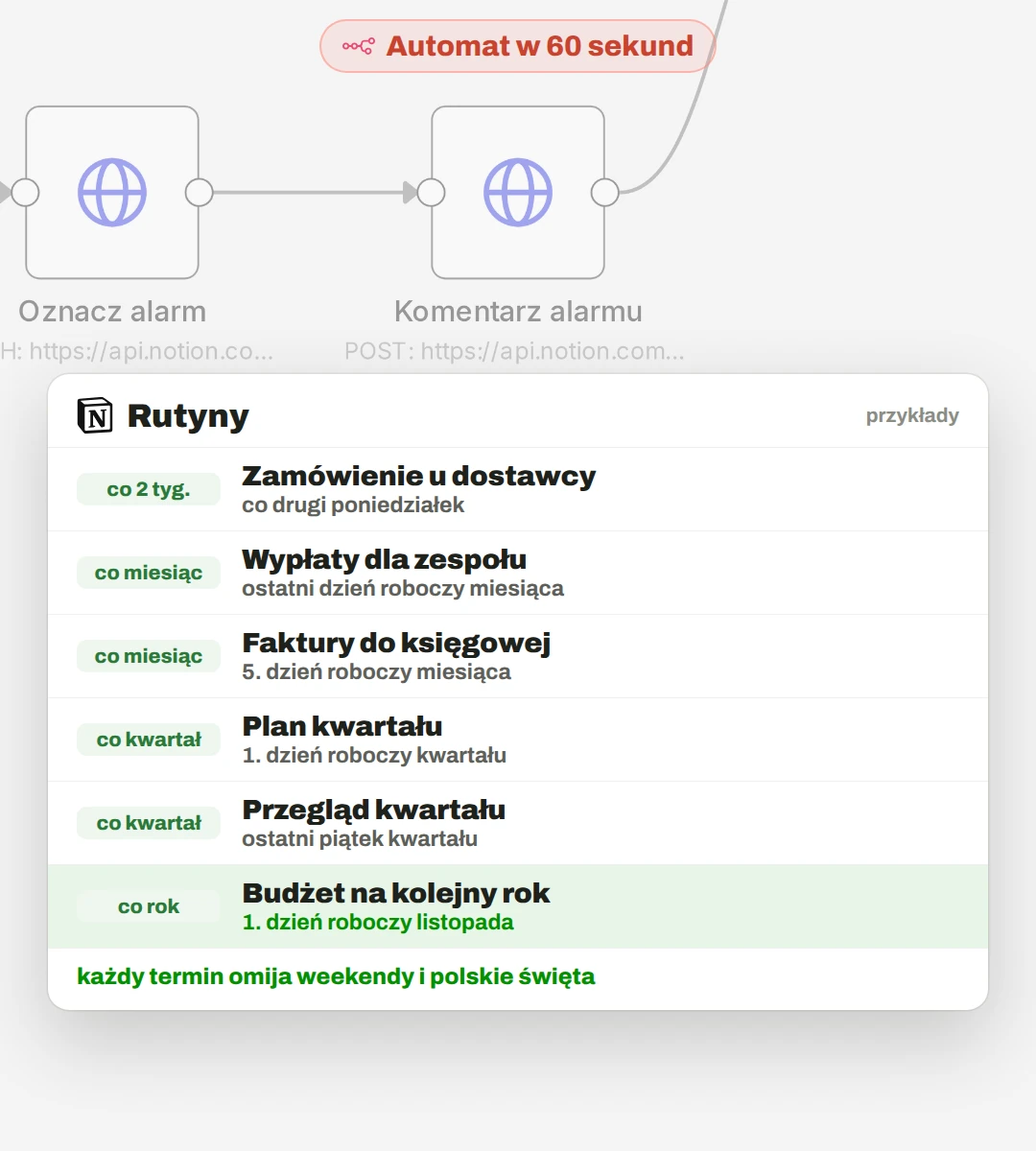

Poglądowa karta „Rutyny, przykłady”: zamówienie u dostawcy co drugi poniedziałek, wypłaty w ostatni dzień roboczy miesiąca, faktury do księgowej w 5. dzień roboczy miesiąca, plan kwartału w 1. dzień roboczy kwartału, przegląd kwartału w ostatni piątek kwartału, budżet w 1. dzień roboczy listopada; stopka „każdy termin omija weekendy i polskie święta”
Poglądowa karta „Rutyny, przykłady”: zamówienie u dostawcy co drugi poniedziałek, wypłaty w ostatni dzień roboczy miesiąca, faktury do księgowej w 5. dzień roboczy miesiąca, plan kwartału w 1. dzień roboczy kwartału, przegląd kwartału w ostatni piątek kwartału, budżet w 1. dzień roboczy listopada; stopka „każdy termin omija weekendy i polskie święta”

Zanim rutyna cokolwiek założy, przycisk podglądu w Notionie pokazuje jej trzy najbliższe terminy. Od razu widzę, czy zasada liczy to, co miałem na myśli.

Co się dzieje, gdy coś padnie

  • Gdy serwis ze świętami nie odpowie, automat nie założy zadania z datą policzoną bez świąt. Woli dzień opóźnienia niż złą datę.
  • Błąd jednej rutyny, na przykład pusta lista kroków, nie zatrzymuje pozostałych.
  • Błędy techniczne trafiają do jednego zgłoszenia awarii w Notionie, a automat następnego ranka działa dalej.
  • Gdy to samo zadanie powstanie dwa razy, nowszy duplikat trafia do kosza.
  • Minionych okresów nie nadrabia. Jeśli po dłuższej przerwie termin już minął, zadania za ten okres nie założy i zapisze to w rutynie.

Ile to kosztuje czasu maszyny i człowieka

Poranny bieg trwa kilkanaście sekund. W ośmiu biegach z 20–26.10.2026 zajął od 7 do 14 sekund, wszystkie bez błędu (odczyt historii wykonań w n8n, 26.10.2026).

Moja praca: rutynę opisuję raz, potem planuję gotowe zadania i odhaczam kroki. Czasu, który wcześniej szedł na pilnowanie terminów, nie mierzyłem.

Czego potrzebujesz u siebie

Potrzebujesz bazy zadań i bazy rutyn w Notionie, działającego n8n połączonego z Notionem (opisałem to w tekście jak połączyć Notion z n8n) i źródła świąt. Trzeba też ustalić, kto dostaje alarmy i kto poprawia rutynę, gdy automat zgłosi w niej błąd.

Kiedy wystarczy prostsze narzędzie

Jeśli Twoje zadania wracają w stały dzień kalendarza, na przykład 10. dnia miesiąca albo w każdy poniedziałek, i wystarczy, że pojawią się w dniu uruchomienia szablonu, wystarczy powtarzanie szablonu w Notionie. Automat przydaje się, gdy zadanie ma powstać z wyprzedzeniem liczonym od terminu wykonania. Dodatkowo obsługuje terminy liczone w dniach roboczych i przesunięcia związane ze świętami. Bazę zadań możesz zacząć od szablonu Projekty i Zadania, a jego darmową wersję dostaniesz na e-mail:

Czego automat nie zrobi

  • Nie wpisze zadania do planu, to robię sam.
  • Zna tylko święta ustawowe. Dodatkowego dnia wolnego w firmie, na przykład za święto w sobotę, nie zna i liczy go jako roboczy.
  • Nie zrobi pracy z listy kroków. Przypomina i pilnuje terminu, wykonanie zostaje po mojej stronie.

Podsumowanie

Rutynę opisuję raz. Automat z wyprzedzeniem przygotowuje zadanie z listą kroków, wyznacza termin w polskie dni robocze i przypomina, jeśli nie wpiszę zadania do planu.

To trzeci odcinek serii „Automat w 60 sekund”. Wcześniej pokazałem, jak pilnować terminów umów i jak nie gubić zapytań ze strony. Jeśli chcesz mieć taki automat u siebie, napisz do mnie.

Czy powtarzanie szablonów w Notionie policzy dni robocze?

Pomoc Notiona opisuje powtarzanie szablonów codziennie, co tydzień, co miesiąc i co rok, bez dni roboczych i świąt (stan na 26.10.2026). Terminy typu „piąty dzień roboczy” i dzień założenia zadania przed takim terminem liczy u mnie automat w n8n.

Co, jeśli termin wypada w święto?

Przy zasadach w dniach roboczych, takich jak „5. dzień roboczy” albo „ostatni dzień roboczy miesiąca”, święta są pomijane z definicji. Przy zasadach typu „co drugi poniedziałek” albo „ostatni piątek kwartału” ustawiam w rutynie, czy termin ma się przesunąć na poprzedni, czy na następny dzień roboczy.

Z jakim wyprzedzeniem powstaje zadanie?

Takim, jakie ustawię w rutynie, w dniach kalendarzowych. U mnie to trzy, cztery tygodnie, żebym zdążył wpisać zadanie do planu.
